小型IT公司布线是一个不大的工程。说不大,是因为这类工程对于网络公司来说实在太小了,一般的网络公司都不愿意接这样的工程,除非是工程量很大的办公楼整体综合布线。为此朋友只能通过关系请来了两位安装师进行了弱电布线。
确定网络布线设计草图
进行布线前,首先应该了解办公室办公桌的摆设位置,什么地方可以开槽埋线,什么地方不可以?同时要了解公司的网络需求,什么地方要上网?什么地方有电话?机柜应该放哪里?经理办公室的信息点应该打在哪?心里一定要有数。为此,朋友根据自己的设想画了份设计草图。(如图一)

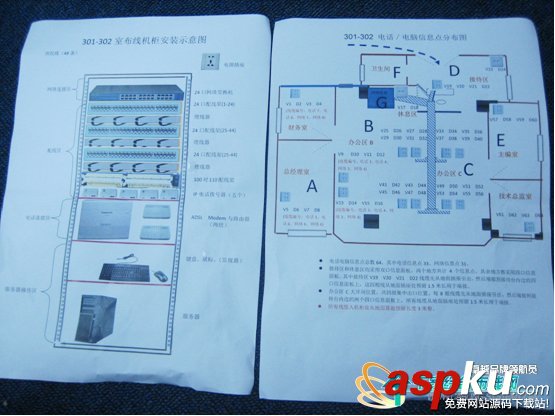

图一(左是机柜安装图 右是电话/电脑信息点分布图)
施工开始
按照设计的草图,将所有需要准备的线材购置回来进行分类,然后在线材的两端贴上相应的标签(这很重要)。
开始穿线。穿线前一定要检查线材的连通状况,另外最好所有的接头都在最后制作。朋友公司的地面是铺地毯,当然无论是铺地砖还是铺地毯都需要预埋线管。线管的作用不光是保护电线,它还具有方便换线的功能。因此,预埋线管的中间首先不能有直角死弯,要解决拐弯问题,使电线可以在线管里自动伸缩。
装修工程完成后,铺上地毯,开始进行各种设备的连接。整个办公室电话电脑信息点64个,其中电脑信息点33个,网络信息点31个。接待区和信息区均采用双口信息面板,两个地方共计4个信息点。其余地方都采用四口信息面板。其中接待区V19 D20 V21 D22 线缆先从地面插座引出,然后端接到接待台内边的四口信息面板上,这四根钱从地面插座处预留1.5米长用于端接。办公区C大开间位置,共四组集中出口位置。每8根线缆先从地面插座引出,然后端接到接待台内边的两个四口信息面板上,所有线缆从地面插座处预留1.5米长用于端接。所有线缆入机柜处人地面算起预留长度3米整。
确实好办公桌的位置,信息口端接工作开始了。精确测量需保留的长度,剪断多余的线缆后,制作永久性标签。(这个很重要)

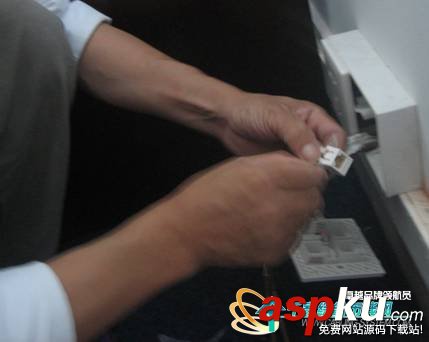

一般在离电缆末端5厘米处进行剥线,我们通常根据TIA-568B 的色标,将蓝橙绿棕线对分别卡入相应的卡槽内,最好不要破坏各个线对的绞合度,注意:如果为了保证色谱而被迫改变绞距时,应将芯线多绞一下,而不是让它散开。用手或专用工具将各个线对卡到位,采用偏口钳将多余的线对剪断,手动或采用专用工具将模块的其他部件安装到位。(如图二、图三)
图二(信息点端接)

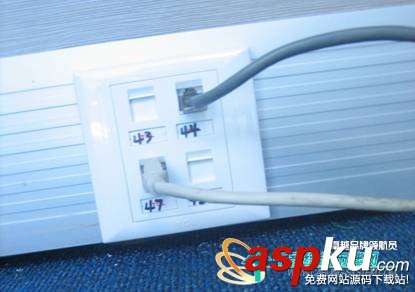

图三(端接在办公桌下侧的信息点:单数为语音点、双数为数据点)
机柜安装

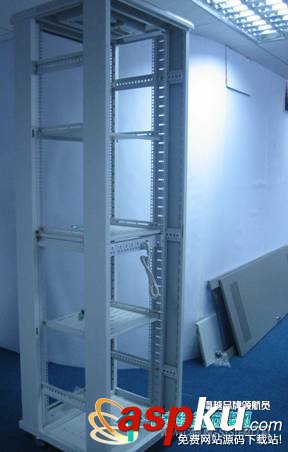

各处信息点端接完成后,机柜的安装工作开始了。考虑到未来信息点数的增加,朋友公司在机柜的选择上作了很大的冗余,选用了罗格朗品牌,外形尺寸为:高×宽×深=2000mm×600mm×600mm(如图四)。
图四:机柜
在安装机柜之前首先要对可用空间进行规划,为了便于散热和设备维护,机柜前后与墙面或其它设备的距离不应小于0.8米,所处房间净高不能小于2.5米。(但在朋友公司这点无法做到,办公室吊顶后总高度不到2.5米,同时机柜前后与墙面的距离也没有达到0.8米。)根据机柜安装示意图,最高层为网络连接区,摆放一个24口网络交换机;依次往下为配线区,电话连接区,服务器操作区。配线区分别分布三个24口配线架、三个理线器以及五个IP电话拨号器;电话连接区放置ADSL Modem 与路由器分别两组;服务器操作区放置两台服务器(键盘、鼠标、监视器等)。(如下图五——图九机柜安装全过程)

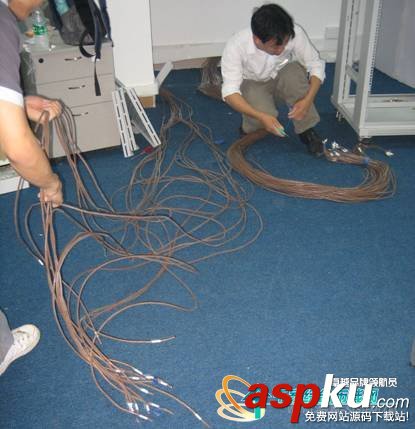

图五:捋线(查找对应信息点)

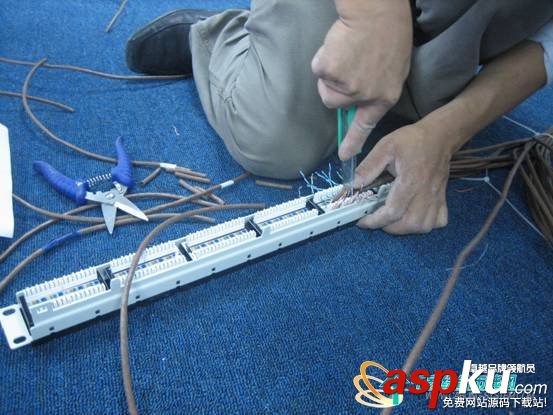

图六:配线架端接(由于缺少配线架接线工具,安装师采用了不锈钢电工刀将各线位卡到位)

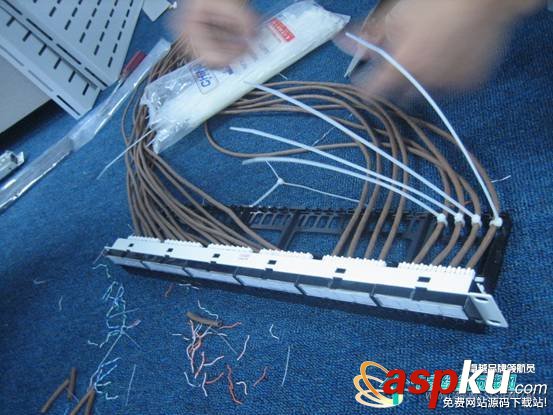

图七:塑料扎带将各线缆捆绑固定在配线架上

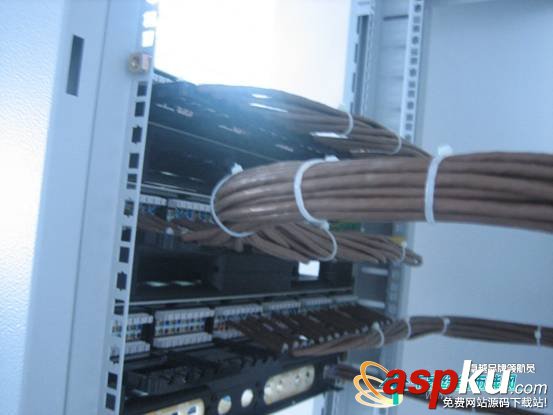

图八:预留线缆长度

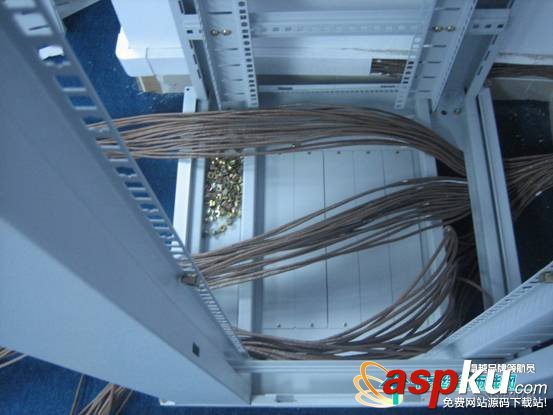

图九:端接后机柜部分效果图
机柜的配线架端接安装工序全部完成后,将网络交换机、路由器、ADSL Modem、IP电话拨号器及服务器端接好,将办公室各处信息点对应开通,盖上机柜的后盖,大功告成!
总结
由于小型公司的信息点相对较少,整个弱电安装过程中一些端接方式没有严格按照规范进行,这也是大部分中小型企业弱电安装过程中最常见的弊端。因此在之后的电话跳线与信息点增加过程中,整个机柜内便出现了“炒面式”线缆,这对于往后的网络维护也带来了诸多不便。面对一堆“炒面式”线缆,很多管理员都是焦头烂额,无从下手进行维护。而笔者今天给大家介绍的这些,也是希望大家在以后对于小型办公室牟装修过程中,能够合理的安排整个办公室的线路布局,不要因为信息点少而不依照规范安装,这样只会给管理者的工作带来一定的困难,毕竟前期的规范安装能给后期的管理维护带来更多方便。
