蒙特卡洛分析是项目时间管理中经常被使用的技术。而PMP中对蒙特卡洛的介绍仅限于概念。在这里,我将通过一个简单的项目进行蒙特卡洛模拟。本项目有3个活动A,B,C,这三个活动,均为FS关系,下面小编就为大家介绍一下,来看看吧!
步骤

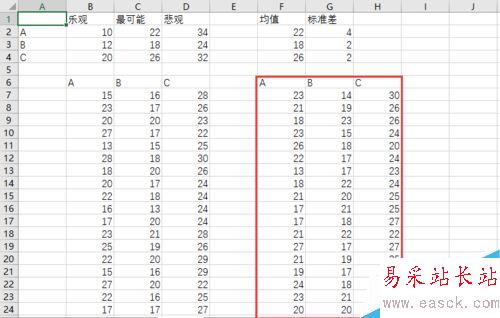

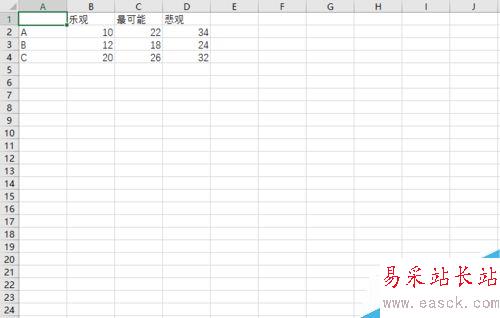

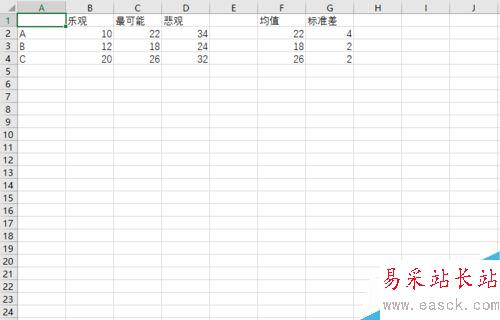

1、首先,我们来填入这三个活动时间估算的乐观值,最可能值和悲观值。
2、分别计算这三个活动的均值和标准差。
均值=(乐观值+4 * 最可能值 + 悲观值)/ 6
标准差=(悲观值-乐观值)/ 6
3、根据第二步计算出来的均值和标准差,对三个活动按照正态分布进行随机模拟。因为是测试项目,这里我们只进行随机100次。
公式:=INT(NORMINV(RAND(),$F$2,$G$2))
其中:NORMINV 正态分布;INT 去整; RAND() 取随机数;

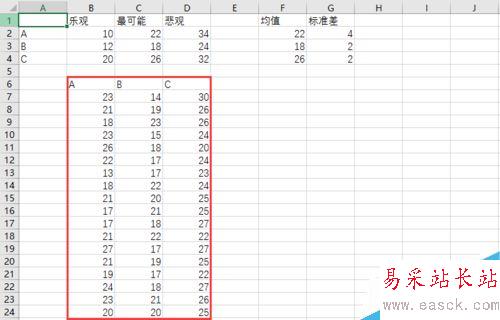

4、将随机出来的值,进行固化。也就是将上一步中红框的区域,按值复制一份。以防止随机数在每次更改单元格后都会发生变化。

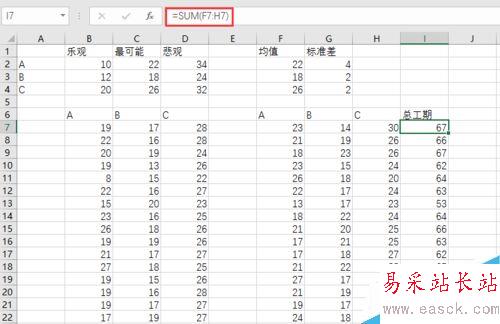

5、由于3个活动均为FS的关系,所以三个互动的时间之和就等于总项目时间。

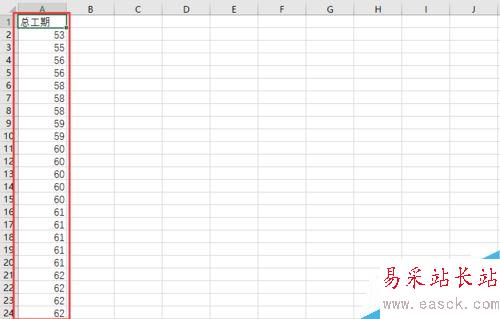

6、将总工期考入新的Sheet,并进行从小到大的重新排序。

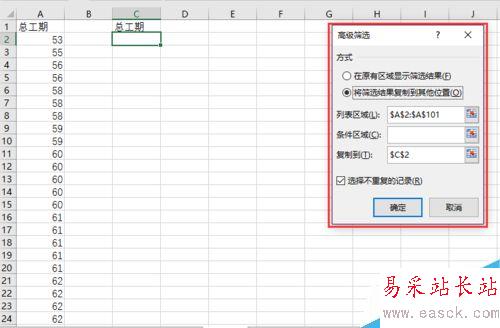

7、将排序后的数据进行筛选,剔除重复数据。从而的到全部模拟出来工期的值。

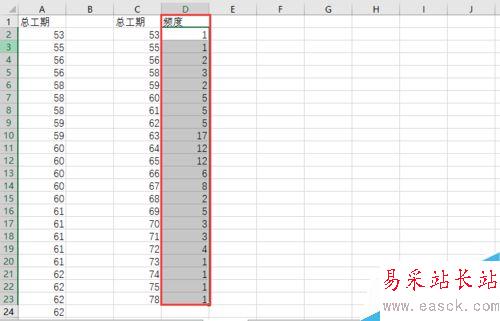

8、进行频度统计。首先选中与总工期相对应的频度下面的单元格D2:D23,然后输入公式“=FREQUENCY(A2:A101,C2:C23)”,然后按下Ctrl+Shift+Enter。如此会计算出模拟出来各个总工期的发生次数。

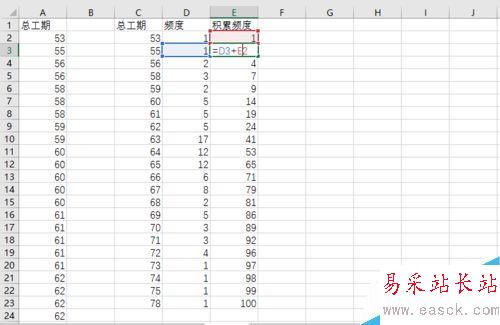

9、计算积累频度:每一个频度的积累频度=自身的频度+前面所有项的频度之和
10、选择二维折线图;
在添加的空白折线图上右键“选择数据区域”: 数据区域即总工期和积累频度两列。由于我们并不需要总工期呈现为曲线形式,在选择后的对话框中,将总工期删除,只保留累计频度。
新闻热点
疑难解答
