Microsoft Project(或MSP)是由微软开发的一款项目管理软件。使用该软件可以协助项目经理制定项目计划、为任务分配资源、跟踪项目进度很分析项目工作量。在设定项目计划的时候我们必须根据国家规定的节假日进行相应的工作日调整,本文将针对该功能进行经验分享。
1、由于我本机安装的Microsoft Project 是2002版本的,所以只能针对该版本进行说明,其他版本的应该功能点类似的,只是截图有点差异。

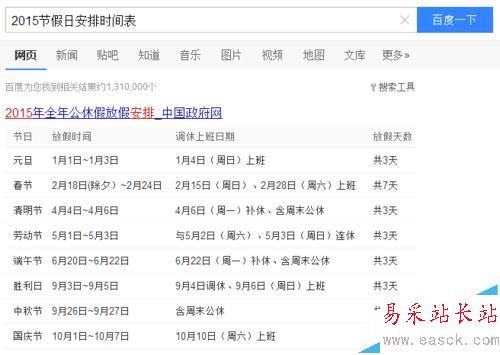

2、在百度上查找本年度的节假日安排表。

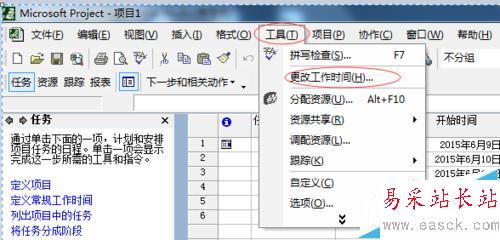

3、新建一个项目,在上方的菜单栏中找到“工具”,点击“工具”,在出来的下拉框中点击“更改工作时间”,如下图中标红的框。

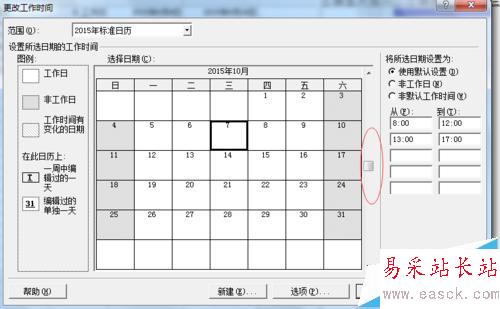

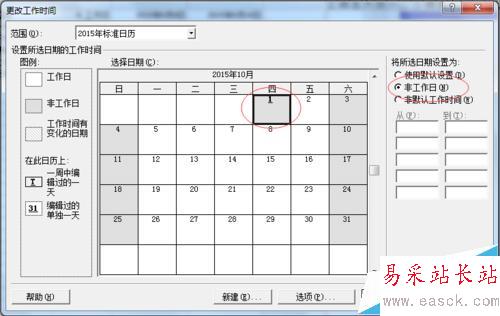

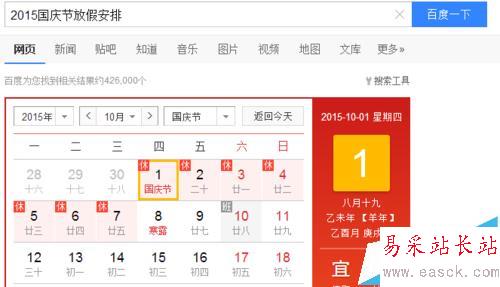

4、在弹出的“更改工作时间”的新窗口中如图1,默认展示的是当月,本文以设置国庆节放假安排为例进行说明,国庆节放假安排如图2。

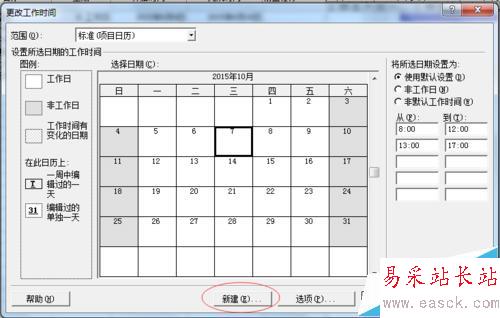

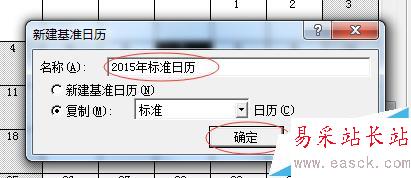

5、新建一个日历,最好不用修改标准日历,可以根据自己的需要新建日历。如下图1,点击新建按钮,出现图2,将日历重命名便于自己记忆,点击图3中的确定按钮,新的日历创建成功。
6、在“更改工作时间”的新窗口中,在“范围”中选择刚刚新建的日历,点击右侧的滚动条,如下图中标红的框,定位到10月份。
7、原先10月1号是正常上班的时间,现在我们要给他设置成非工作日。具体操作如下,点击10月1号,然后在右边“将所选日期设置为”中将他设置为“非工作日”。界面就会出现从图1到图2 的变化,注意标红的框。其他工作日也按照这个步骤设置成非工作日就好。
8、原先10月10号是周六非工作日的,按照节假日安排,我们现在要把他设置成工作日。具体操作如下,点击10月10号,然后在右边“将所选日期设置为”中将他设置为“非默认工作时间”。按照图2的操作,你就会日历出现了从图1到图3的变化,10月10号变成工作日了
新闻热点
疑难解答
图片精选
